直面挑战抢时间 凝聚力量筑工程——发电分公司顺利完成No.1机组脱硝SCR区液氨改尿素工艺安装
发布时间:2022-04-25 16:41     作者:邵威   文章来源:发电分公司   分享到:
        草长莺飞四月天,纷飞悠然满人间,在这春意黯然的季节里人们享受着春日的芬芳,榆林新材料集团发电分公司液氨改尿素各参建方正全身心投入到No.1机组脱硝SCR区工艺安装及尿素水解车间、电控间的土建施工中。

       2022年3月以来全国各地疫情迅速扩散,给项目设备及材料到货产生了极大的影响。为减少疫情带来的工期影响,在各方积极协调下调整到货顺序,终于在工程开工前,项目的钢筋、管材、氨空混合器等设备材料均按计划入场。本次机组改造与No.1机组临修同时进行,面临着交叉作业风险。面临风险,发电分公司负责人提前部署,明确各部门工作任务。运行人员提前将安全措施做到位,并定时到施工现场巡视检查,各检修部门更是毫不懈怠,积极配合安装管路接口的选定等工作。项目开始后,各部门无缝连接,所有的图纸一经到场各部门及时进行图纸会审,图纸中的各个细节都经过反复推敲讨论,小至混凝土编号是否合适、照明开关的位置是否符合现场实际,各部门技术人员都能提出珍贵的意见,为工程顺利进行提供了坚实的力量。

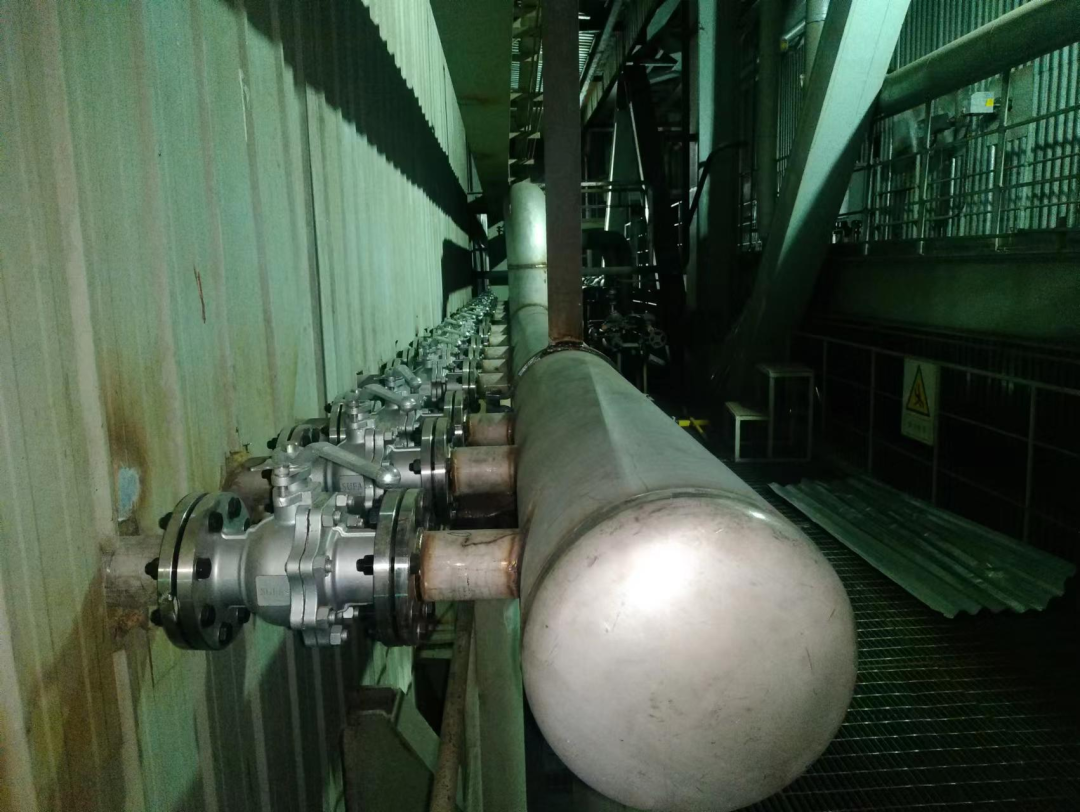

      4月16日,No.1机组脱硝SCR区域工艺安装已通过验收,4月17日16:37 No.1发电机组并网成功,这标志着 No.1机组脱硝SCR区工艺安装顺利完成。在工艺安装的同时,土建的施工场地上更是热火朝天,绑钢筋、支模板、混凝土浇筑,每个环节都不容疏忽。尿素水解车间是本次液氨改尿素的核心,尿素催化剂水解制氨系统的主要设备全部布置在该车间内,正紧锣密鼓进行各项土建工序的施工,水解车间目前已提前进度计划,4月22日已完成尿素水解车间首层(11.22m)的混凝土浇筑及电控间的封顶。

      液氨改尿素是榆林新材料集团2022年重点工程项目,项目完成后将消除液氨站重大危险源带来的安全风险,为电厂安全打好牢固的基础。分公司高度重视,组织各部门积极参与,学习研读水解制氨工艺流程,为调试做好充足准备。在榆林新材料集团的正确领导下,面临到货时间难确定、春季风大等各种困难,各参建方本着不等靠、不懈怠、共奋进、勇争先的工作精神,顺利完成首台机组脱硝SCR区工艺安装,发电分公司将继续发扬电力人的优良传统,确保液氨改尿素改造工程安全、按期、保质、保量完成!(责任编辑:田瑞平)
